    项目建设进行时|建堂抽水蓄能电站项目建设加速推进

    近日,记者从林口县获悉,国家抽水蓄能中长期规划“十四五”重点实施项目——建堂抽水蓄能电站项目建设正全速冲刺。截至目前,施工电源工程线路已完成立塔交通洞、通风洞洞口开挖支护,整体施工节奏高效有序。

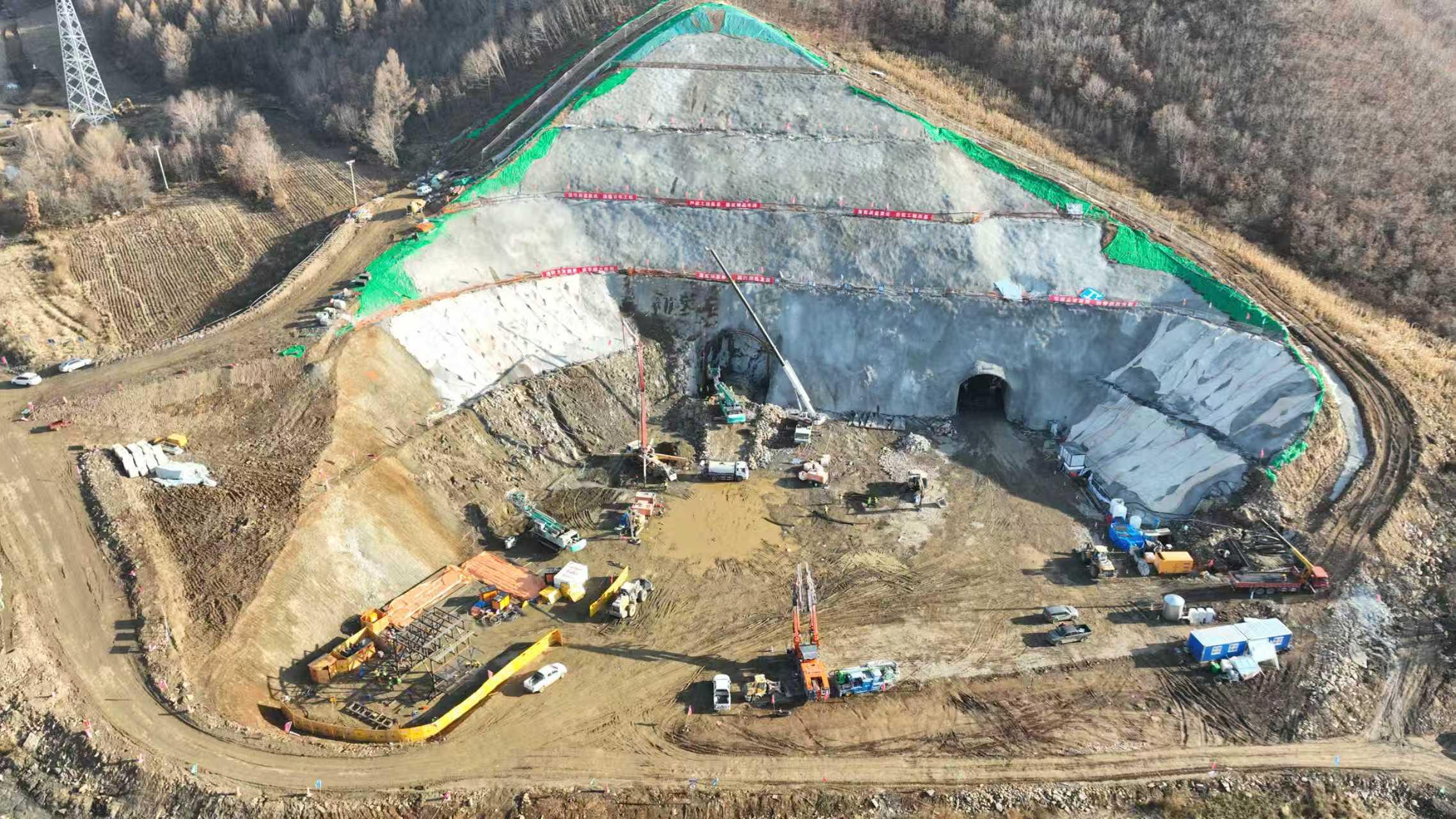

    俯瞰项目建设现场

    施工现场

    据了解,建堂抽水蓄能电站枢纽由上水库、下水库、输水系统、地下厂房及开关站等建筑物组成,总投资110.63亿元,总装机1800兆瓦,建成后将承担电网调峰、储能、应急备用等功能,助力全省新型电力系统建设。该项目是全省重要的绿色能源重点工程,兼具经济、民生与生态多重效益。建设周期内,施工高峰期提供超4000个本地就业岗位,带动群众就近增收、激发县域经济活力。正式投运后,预计节约标准煤66.3万吨,减少二氧化碳排放173.7万吨,将以清洁储能之力,持续为全市乃至全省低碳转型、高质量振兴发展“续航”。

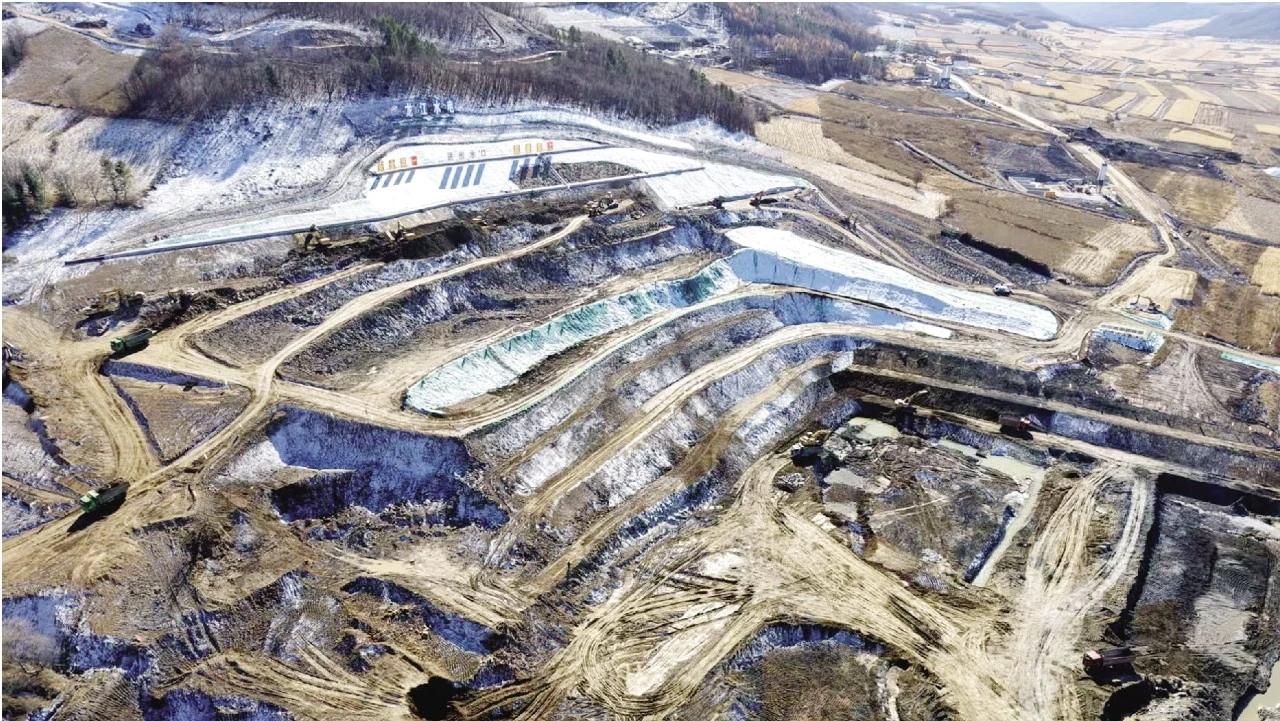

    建堂水库建设现场

    工人正在施工

    当前,林口建堂抽水蓄能电站施工现场一派繁忙景象,施工电源、Q1、Q2三个标段同步开展施工作业。据黑龙江省建堂抽水蓄能有限责任公司安全环保部部长刘庆丰介绍,建堂抽水蓄能电站施工电源工程已完成施工图设计,线路工程47座铁塔的基础、组塔、立塔已全部施工完成,预计11月份具备送电条件;主体工程按照既定计划稳步推进,土石方工程完成60%,混凝土工程完成75%。

    • 通讯员:王启龙;记者:张雪地;摄影:王启龙 张雪地
